Hai appena chiuso lo steering committee.
Il progetto sembra sotto controllo. Il piano è aggiornato, il budget non mostra scostamenti rilevanti e nessuno ha segnalato problemi critici.
Due giorni dopo scopri che una milestone importante era già a rischio da una settimana.
Il segnale c'era.
Anzi, ce n'erano diversi:
- un fornitore aveva iniziato ad accumulare ritardo;
- una dipendenza tecnica non era stata confermata;
- una risorsa critica era stata spostata su un'altra attività;
- una decisione era rimasta aperta dopo l'ultimo meeting.
Il problema non era l'assenza di informazioni.
Il problema era che quelle informazioni erano disperse in sistemi diversi e nessuno le aveva messe in relazione abbastanza presto.
È qui che, a mio avviso, diventa realmente interessante parlare di AI Project Management.
Non quando l'intelligenza artificiale scrive un report più velocemente.
Ma quando riesce ad aiutare un Project Manager a capire prima cosa sta succedendo.
La mia tesi è semplice:
Il vero valore dell'AI nel Project Management non è produrre più contenuti. È ridurre la latenza tra ciò che accade nel progetto e il momento in cui qualcuno se ne accorge.
Da qui nasce una distinzione fondamentale.
Usare ChatGPT per scrivere uno status report è utile.
Ma non significa necessariamente avere un sistema di AI Project Management.
Il vero salto avviene quando l'intelligenza artificiale smette di lavorare soltanto sui prompt inseriti dall'utente e inizia a utilizzare dati reali e aggiornati del progetto per riconoscere anomalie, correlare informazioni, identificare rischi e supportare decisioni.
Possiamo rappresentare questa evoluzione in quattro livelli:
Nel giugno 2026 il Project Management Institute ha pubblicato The Standard for Artificial Intelligence in Portfolio, Program and Project Management, presentandolo come il primo standard globale specificamente dedicato all'AI nel lavoro di progetto. Lo standard mette al centro governance, qualità dei dati, supervisione umana e gestione del rischio.
La mia interpretazione è che questo rappresenti un passaggio importante: l'AI applicata al Project Management sta smettendo di essere trattata solo come strumento di produttività e sta entrando nel territorio della governance, dell'analisi e del decision support.
In questo articolo:
- Cos'è realmente l'AI Project Management
- Generative AI e AI Project Management non sono la stessa cosa
- I quattro livelli dell'AI nel Project Management
- Dove può essere utilizzata l'AI nel ciclo di progetto
- Quello che vedo come vero problema
- L'AI può sostituire il Project Manager?
- Human-in-the-loop e i principali rischi
- Da dashboard a Project Intelligence
- Un possibile modello di maturità
- Cosa cambierà realmente
- Da dove iniziare
- Il futuro dell'AI Project Management
- Domande frequenti
Cos'è realmente l'AI Project Management
Nel Project Management tradizionale molte attività seguono una catena simile:
Un Project Manager raccoglie informazioni da task, meeting, email, fogli Excel, sistemi finanziari, risk register e stakeholder.
Successivamente deve trasformare queste informazioni in una rappresentazione coerente dello stato del progetto.
L'AI può intervenire in diversi punti della catena:
Ne deriva una definizione più precisa:
AI Project Management è l'utilizzo dell'intelligenza artificiale per trasformare dati e informazioni di progetto in automazione, analisi e supporto decisionale.
Questa definizione permette anche di evitare un errore frequente: confondere Generative AI e AI Project Management.

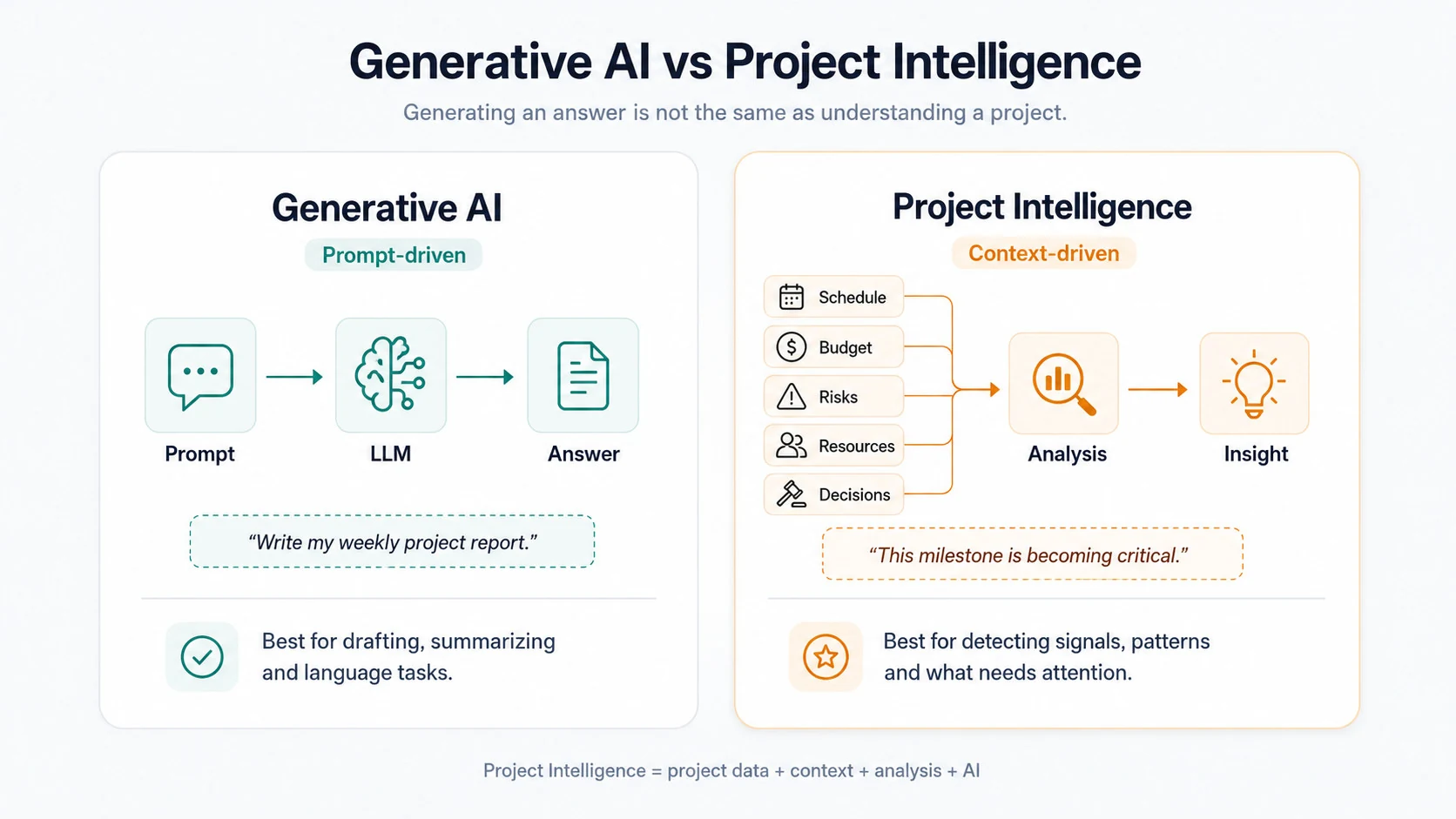

Generative AI e AI Project Management non sono la stessa cosa
Gli strumenti generativi come ChatGPT, Claude o Gemini sono particolarmente efficaci nel lavorare con informazioni non strutturate.
Possono ad esempio:
- sintetizzare un meeting;
- riscrivere una comunicazione;
- proporre una WBS;
- classificare rischi;
- analizzare documentazione;
- produrre un executive summary;
- generare possibili scenari.
Questo è già utile.
Ma presenta un limite strutturale.
Il modello generalmente conosce soltanto le informazioni che gli vengono fornite.
Se un Project Manager scrive:
«Preparami il report settimanale del progetto»
ma il sistema non dispone dello stato reale delle milestone, del budget, dei rischi, delle decisioni aperte e delle dipendenze, può produrre un testo formalmente eccellente ma sostanzialmente inutile.
Questo è uno dei punti che considero più sottovalutati.
Un output convincente può dare l'impressione di intelligenza anche quando manca completamente la consapevolezza del contesto.
Il problema diventa quindi:
Per ottenere vera Project Intelligence servono entrambe.

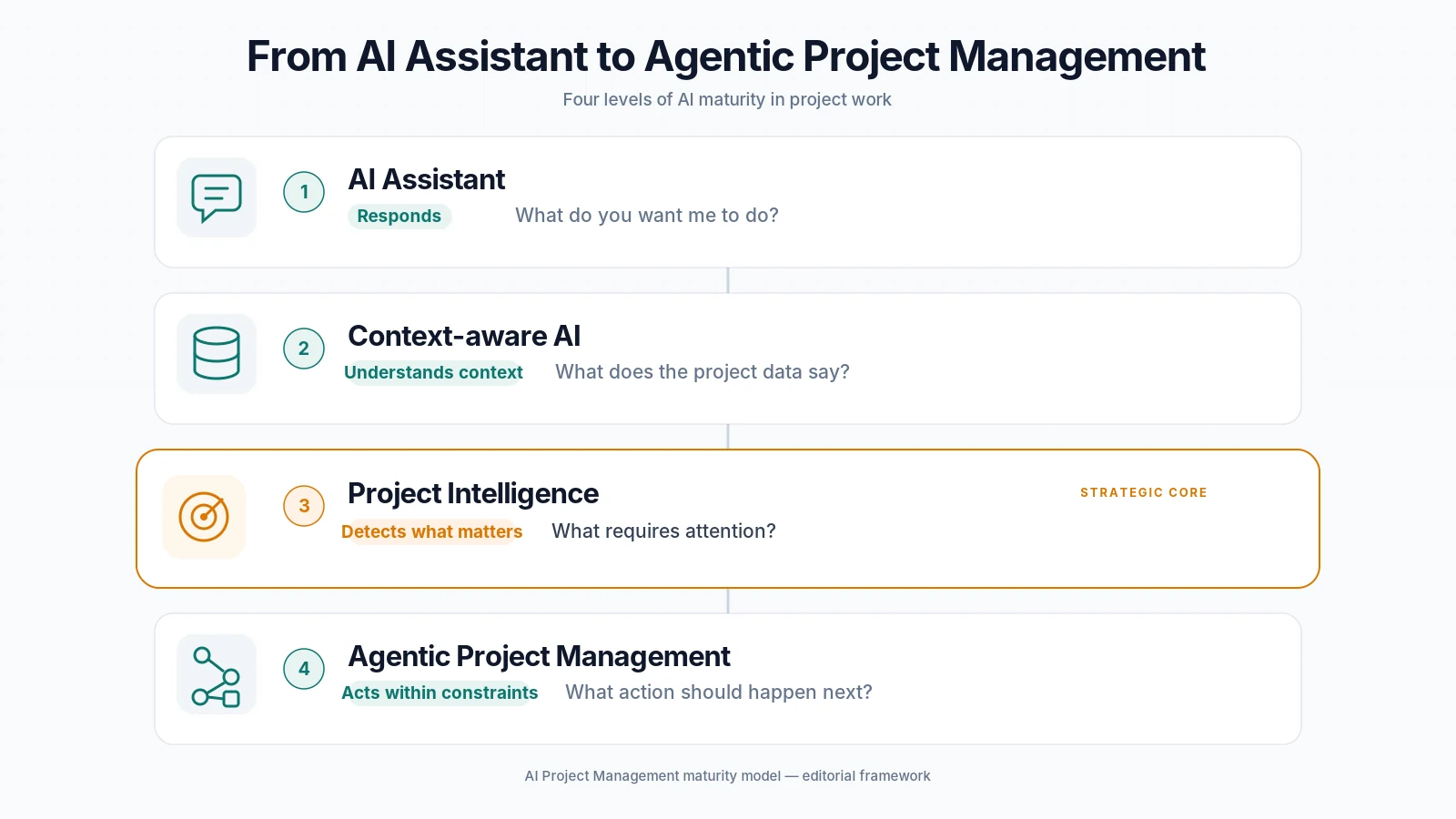

I quattro livelli dell'AI nel Project Management
Un modo utile per capire il mercato è considerare quattro livelli di maturità.

Livello 1 — AI Assistant
È il modello più diffuso.
L'utente fornisce un prompt e riceve una risposta.
Esempi:
- «Crea una WBS per questo progetto.»
- «Riassumi questo meeting.»
- «Riscrivi questo status report.»
- «Trova possibili rischi.»
Il flusso è:
Vantaggi: immediato; economico; semplice da adottare; nessuna integrazione complessa.
Limite: il modello non conosce automaticamente il progetto. È utile soprattutto come amplificatore della produttività individuale.
Livello 2 — Context-aware AI
Il secondo livello emerge quando l'AI accede al contesto operativo.
Per esempio: documentazione; task; milestone; issue; decisioni; meeting; budget; repository; ticket.
Il sistema può quindi rispondere a domande come:
Quali milestone risultano a rischio?
oppure:
Quali decisioni aperte stanno bloccando attività critiche?
Il flusso diventa:
Qui il valore aumenta significativamente perché il modello non ragiona più soltanto su informazioni copiate manualmente.
Livello 3 — Project Intelligence
Il terzo livello va oltre l'assistente.
Il sistema analizza continuamente informazioni provenienti dal progetto.
Possiamo definire la Project Intelligence come:
L'obiettivo non è semplicemente rispondere a una domanda.
È individuare ciò che richiede attenzione.
Per esempio:
Il milestone M4 è formalmente ancora verde, ma tre attività critiche stanno accumulando ritardo e due dipendenze esterne non sono state confermate.
Questa informazione ha un valore molto diverso rispetto a:
Il milestone M4 scade il 17 settembre.
Il primo è intelligence. Il secondo è semplicemente informazione.
Questa distinzione è centrale.
Molti software di Project Management sono bravi a registrare dati. Molti dashboard sono bravi a visualizzarli.
Il problema è che mostrare dati non equivale a spiegare cosa merita attenzione e perché.
Livello 4 — Agentic Project Management
Il livello successivo aggiunge capacità di azione.
Un agente può teoricamente seguire un ciclo:
Un sistema potrebbe ad esempio:
- rilevare un'attività critica in ritardo;
- analizzarne le dipendenze;
- valutare l'impatto sulla milestone;
- richiedere aggiornamenti ai responsabili;
- aggiornare il rischio;
- proporre una corrective action;
- verificare successivamente se la situazione è migliorata.
Qui l'AI non è più soltanto un assistente. Diventa una componente operativa del sistema di gestione.
Ed è proprio qui che aumenta il potenziale valore, ma anche il rischio.
Più un sistema può agire autonomamente, più diventano critiche: autorizzazioni; audit trail; responsabilità; verificabilità; supervisione umana.
Dove può essere utilizzata l'AI nel ciclo di progetto
L'AI può intervenire praticamente lungo tutto il lifecycle.
1. Project initiation
Può supportare: analisi dei requisiti; identificazione degli stakeholder; sintesi della documentazione; generazione del project charter; analisi iniziale dei rischi; valutazione delle assumption.
Un LLM può ad esempio analizzare decine di documenti e costruire una prima mappa di requisiti, vincoli e stakeholder.
Questo riduce il lavoro manuale.
Non elimina però la necessità di validazione.
Un requisito dimenticato da un modello non diventa meno importante soltanto perché il documento generato appare completo.
2. Project planning
La pianificazione è probabilmente una delle applicazioni più immediate.
Partendo da un brief, l'AI può proporre:
Può inoltre suggerire: sequenza delle attività; possibili dipendenze; stime preliminari; competenze necessarie; scenari alternativi.
Qui è facile farsi ingannare dalla qualità apparente dell'output.
Una WBS ben scritta non è automaticamente una WBS corretta.
Una sequenza plausibile non equivale a una pianificazione affidabile.
La qualità continua a dipendere da: completezza del contesto; esperienza specifica; vincoli reali; qualità dei dati; validazione.
3. Execution
Durante l'esecuzione l'AI può diminuire il carico amministrativo.
Esempi: meeting minutes automatici; action tracking; classificazione delle issue; aggiornamento delle attività; ricerca nella documentazione; comunicazioni agli stakeholder; gestione delle knowledge base.
Questo è uno degli utilizzi più immediatamente convenienti.
Se oggi un Project Manager dedica diverse ore alla settimana a ricostruire informazioni, sintetizzare meeting e preparare comunicazioni, una parte di quel lavoro può già essere ridotta.
Ma il guadagno di produttività non coincide ancora con un miglioramento del controllo del progetto.
4. Monitoring
È probabilmente qui che vedo il maggiore valore manageriale.
Un progetto produce continuamente segnali: schedule, budget, task, rischi, issue, risorse, dipendenze, decisioni, cambiamenti.
Il problema è che questi segnali spesso vivono in sistemi differenti.
Il Project Manager deve ricostruire manualmente ciò che sta accadendo.
Un sistema di Project Intelligence può invece cercare automaticamente: deviazioni; trend; incoerenze; informazioni mancanti; dipendenze critiche; rischi emergenti.
L'obiettivo cambia da:
«Mostrami i dati.»
a:
«Dimmi cosa devo guardare.»
Ed è un cambiamento molto più profondo di quanto sembri.
5. Project reporting
Oggi molte organizzazioni seguono ancora un processo simile: Excel, email, meeting e PM tool che confluiscono nel Project Manager, che li trasforma in una PowerPoint per il management.
Il problema non è PowerPoint.
Il problema è tutto ciò che avviene prima: raccogliere dati, capire quale versione sia aggiornata, chiedere chiarimenti, confrontare fonti diverse, interpretare incoerenze, trasformare il tutto in un messaggio comprensibile al management.
L'AI può automatizzare parte della catena, dai dati di progetto alla validazione, all'analisi, fino all'executive summary sottoposto a revisione umana prima del report finale.
Se il sistema si limita a scrivere il testo finale, il valore è limitato.
Se invece contribuisce a capire quali segnali meritano di entrare nel report, cambia il livello del problema risolto — è lo stesso principio che rende debole un report PMO scritto bene ma privo di business acumen reale.
6. Risk management
Immagina questa situazione.
Un fornitore accumula cinque giorni di ritardo. Una risorsa critica è stata spostata temporaneamente altrove. Una decisione tecnica è aperta da tre settimane. Una dipendenza downstream non è ancora confermata.
Nessun singolo evento sembra sufficiente a far scattare un allarme critico.
Ma insieme raccontano una storia diversa.
È proprio qui che un sistema di Project Intelligence può diventare più utile di una dashboard.
Un LLM può classificare e descrivere i segnali. Modelli statistici o predittivi possono invece aiutare a stimare probabilità sulla base di dati storici.
Una possibile architettura più robusta è quindi: dati di progetto, dati storici, business rules e analytics che alimentano l'LLM per produrre Risk Intelligence.
Affidarsi esclusivamente al linguaggio generato dal modello sarebbe invece pericoloso — lo stesso motivo per cui la shadow AI nei team di progetto è un rischio di governance prima ancora che un rischio tecnico.
7. Budget e cost control
La stessa logica può essere applicata ai costi.
Un sistema può confrontare actual cost, committed cost, forecast, baseline e remaining work, e segnalare situazioni come:
Il progetto è formalmente entro budget, ma il costo residuo previsto rende probabile uno sforamento entro sei settimane.
Questo tipo di insight richiede dati strutturati. Non può essere ottenuto affidabilmente semplicemente chiedendo a un chatbot di «analizzare il budget» — è la stessa ragione per cui il budget sembra a posto finché non è troppo tardi, e per cui un CPI calcolato in modo deterministico conta più del forecast discorsivo.
8. Resource management
L'AI può aiutare a identificare: sovraccarichi; competenze mancanti; conflitti tra progetti; single point of failure; capacità insufficiente.
A livello portfolio il valore cresce ulteriormente.
Un singolo Project Manager vede normalmente il proprio progetto. Un sistema di intelligence può osservare contemporaneamente l'intero portafoglio.
Questo apre un problema interessante:
il rischio più importante per un progetto può nascere fuori dal progetto stesso.
Per esempio da una risorsa condivisa, da una priorità aziendale cambiata o da un'altra iniziativa che assorbe capacità.
9. Decision support
Questo è forse il caso d'uso più interessante.
Molti strumenti di Project Management mostrano:
cosa è successo.
La Project Intelligence dovrebbe aiutare a rispondere anche a: perché è successo? cosa potrebbe succedere? cosa richiede attenzione? quali alternative abbiamo?
Possiamo descrivere l'evoluzione così:
L'AI può aiutare soprattutto nei livelli intermedi.
L'ultima decisione rimane normalmente una responsabilità organizzativa. Ed è importante che resti chiaro.
Un sistema può proporre alternative. Non porta automaticamente la responsabilità delle conseguenze.
Quello che vedo come vero problema
Nei progetti complessi il problema raramente è la totale assenza di dati.
Molto più spesso accade questo:
È per questo che considero la Project Intelligence più interessante del semplice AI assistant.
Un assistente risponde quando gli fai una domanda.
Un sistema di intelligence dovrebbe aiutarti a capire che esiste una domanda importante prima ancora che tu la faccia — è la stessa ragione, su scala di portfolio, per cui i progetti complessi falliscono anche dentro PMO maturi: i segnali normalmente ci sono già.

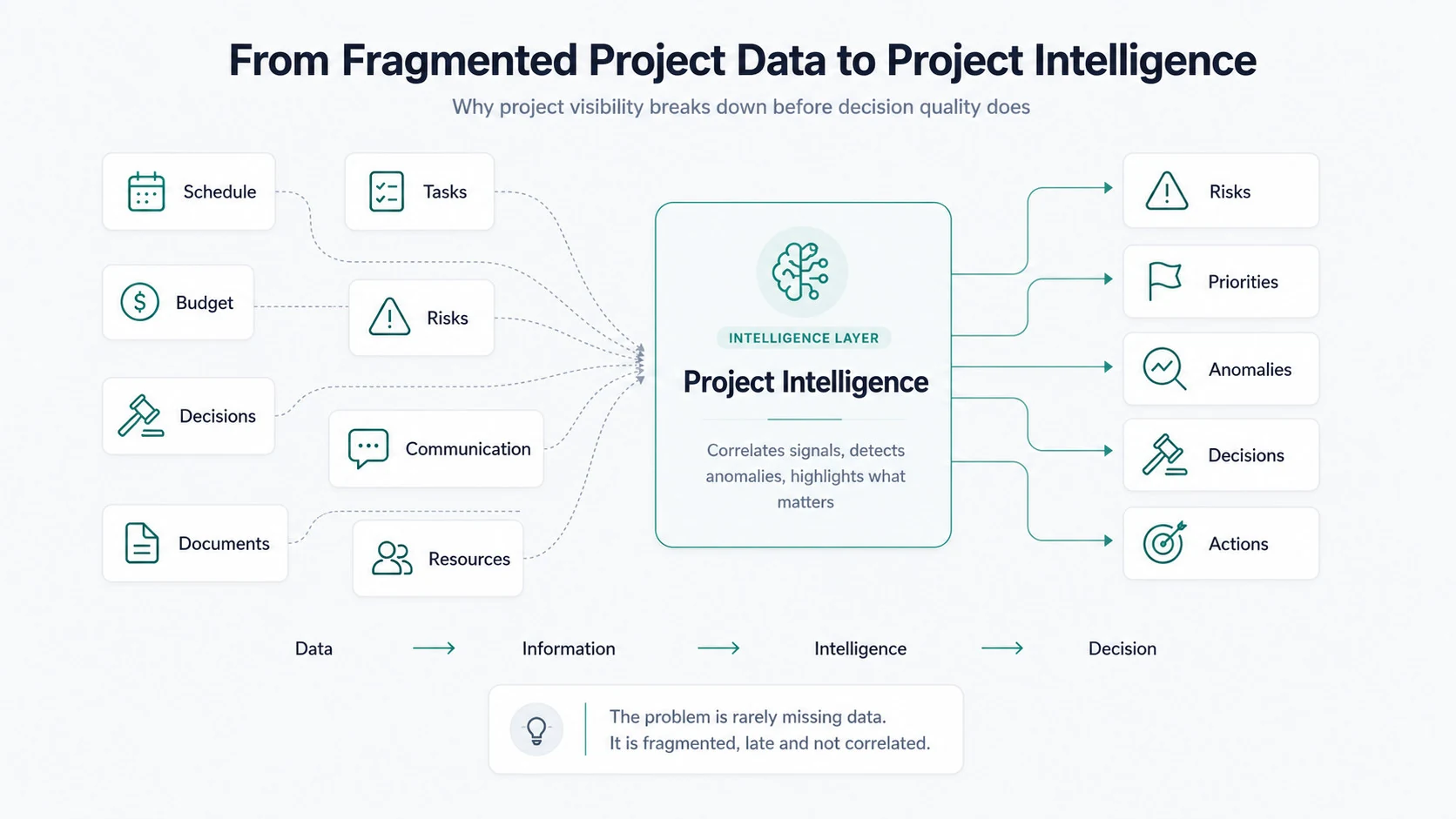

Il problema dei dati frammentati
In molte organizzazioni la realtà è simile a questa: lo schedule vive in Excel, i task in Jira, il budget nell'ERP, i rischi in una PowerPoint, le decisioni nelle note di un meeting, la comunicazione tra email e Teams, i documenti in SharePoint.
Nessun sistema possiede l'intero contesto.
Di conseguenza anche l'AI vede soltanto frammenti.
Prima di parlare di agenti autonomi è quindi necessario risolvere un problema molto più concreto:
Come costruire una rappresentazione coerente dello stato del progetto?
Questo è il prerequisito della Project Intelligence.

Quali dati servono
Una delle convinzioni più pericolose sull'AI è pensare che il modello compensi automaticamente dati insufficienti.
In realtà vale generalmente il contrario.
Più aumenta l'autonomia del sistema, più diventa importante la qualità dei dati.
Un sistema di AI Project Management potrebbe utilizzare almeno:
- Schedule: task; milestone; dependencies; baseline; actual progress.
- Budget: baseline; commitments; actual; forecast.
- Resources: allocation; capacity; competencies; availability.
- Risks: probability; impact; owner; mitigation; status.
- Issues: severity; owner; ageing; dependencies.
- Decisions: decision; alternatives; owner; due date; consequences.
- Informazioni non strutturate: meeting transcripts; email; documenti; commenti; aggiornamenti di progetto.
Il valore nasce soprattutto dalla capacità di mettere queste informazioni in relazione.
L'AI può sostituire il Project Manager?
La domanda è mal posta.
Il Project Manager non svolge una singola attività. Svolge un insieme di attività con caratteristiche molto diverse. Alcune sono altamente automatizzabili. Altre molto meno.
| Attività | Potenziale AI |
|---|---|
| Meeting summary | Molto alto |
| Document analysis | Molto alto |
| Draft reporting | Molto alto |
| Data classification | Molto alto |
| WBS preliminare | Alto |
| Risk identification | Alto |
| Schedule analysis | Alto |
| Forecasting | Medio-alto |
| Prioritizzazione | Medio |
| Stakeholder negotiation | Basso |
| Leadership | Basso |
| Accountability | Molto basso |
| Decisioni politiche/organizzative | Molto basso |
L'effetto più plausibile non è quindi «l'AI sostituisce il Project Manager», ma un Project Manager diverso, affiancato dall'AI.
Il valore professionale potrebbe progressivamente spostarsi da raccogliere dati, produrre report, aggiornare fogli e consolidare informazioni, verso interpretare, decidere, negoziare, governare, anticipare e gestire trade-off.
Ed è probabilmente questa la trasformazione professionale più importante.
Human-in-the-loop e i principali rischi dell'AI Project Management
Perché l'uomo rimane necessario
Uno degli aspetti centrali dello standard PMI pubblicato nel 2026 è l'attenzione alle pratiche human-in-the-loop, descritte anche nella guida Human-in-the-Loop: What Project Managers Need to Know.
Il problema è semplice.
Un modello può produrre una risposta grammaticalmente perfetta, coerente, convincente — e contemporaneamente sbagliata.
Per questo una buona architettura dovrebbe distinguere:
almeno per le decisioni con conseguenze significative.
1. Hallucination
Un modello può inventare informazioni non presenti nei dati. Il rischio è particolarmente elevato quando deve produrre spiegazioni senza sufficiente contesto.
2. Garbage in, garbage out
Se il project schedule non è aggiornato, l'AI analizzerà dati sbagliati più velocemente. L'AI non elimina il problema della qualità dei dati. Può amplificarlo.
3. Automation bias
Gli utenti possono progressivamente attribuire eccessiva fiducia ai suggerimenti del sistema. Una raccomandazione AI dovrebbe essere considerata una evidenza da valutare, non automaticamente una decisione.
4. Privacy
I dati di progetto possono includere informazioni economiche, dati personali, proprietà intellettuale, strategie aziendali e informazioni contrattuali. Inserirli indiscriminatamente in sistemi AI esterni può creare problemi di governance e compliance — lo stesso tipo di rigore descritto in ISO 42001 come prova di governance per i PMO.
5. Accountability
Supponiamo che un agente decida di modificare una priorità. La decisione provoca un ritardo. Chi ne è responsabile? Il modello? Il vendor? Il Project Manager? L'azienda?
Più autonomia viene concessa agli agenti, più questa domanda diventa importante.
Da dashboard a Project Intelligence
Molti sistemi di Project Management sono fondamentalmente sistemi di registrazione. Conservano task, date, costi, risorse e rischi, e li rappresentano attraverso dashboard.
La dashboard risponde principalmente a:
Cosa c'è nei dati?
La Project Intelligence dovrebbe rispondere a:
Cosa significano questi dati?
Per esempio:
Dashboard: «Milestone completion: 73%.»
Intelligence: «La milestone è al 73%, ma quattro delle cinque attività mancanti appartengono al critical path.»
Decision support: «Senza intervento, la data prevista rischia di slittare di circa due settimane; le principali alternative sono aumentare capacità o ridurre scope.»
Il valore non sta quindi nell'aggiungere un chatbot alla dashboard. Sta nel passaggio da visibilità a comprensione, da comprensione a previsione, da previsione a decisione.
È lo stesso principio che applico quando ragiono su un cockpit di progetto basato su evidenze: prima i dati verificabili, poi l'interpretazione assistita — è il principio su cui è costruito ControlRoom, il workspace di project control a cui lavoro.
Un possibile modello di maturità
Possiamo descrivere l'adozione dell'AI nel Project Management attraverso cinque livelli.
Livello 0 — Manual Project Management
Persone, Excel, meeting e report. L'informazione viene aggregata manualmente.
Livello 1 — AI-assisted
AI utilizzata individualmente. Esempio: «Genera il report.»
Livello 2 — AI-connected
AI collegata alla documentazione e agli strumenti. Esempio: «Analizza tutte le issue aperte.»
Livello 3 — Project Intelligence
Il sistema analizza continuamente i dati. Esempio: «Questi tre segnali indicano un rischio crescente sulla milestone.»
Livello 4 — Agentic Project Management
L'AI può compiere azioni controllate. Esempio: rileva il rischio, richiede aggiornamenti, propone mitigation, monitora il risultato.
Cosa cambierà realmente
La trasformazione più interessante potrebbe non essere l'automazione delle attività.
Potrebbe essere la riduzione della latenza informativa.
Oggi molti problemi vengono scoperti durante il weekly meeting, lo steering committee, la monthly review o lo status report. Ma il problema normalmente esisteva già. Il sistema semplicemente non lo aveva reso visibile.
Possiamo rappresentare la situazione così:
Ogni passaggio introduce ritardo.
La Project Intelligence può comprimere questa catena:
Questa, per me, è una delle metriche più interessanti dell'AI applicata ai progetti:
Quanto tempo passa tra l'emergere di un problema e il momento in cui chi deve decidere ne è consapevole?
Se l'AI riesce a ridurre quel tempo, sta creando valore reale.
Se si limita a riscrivere più velocemente il report che avresti comunque prodotto, il valore è molto più limitato.
Da dove iniziare
Un'organizzazione non dovrebbe partire chiedendosi:
Quale AI tool dobbiamo comprare?
La domanda iniziale dovrebbe essere:
Quale decisione di progetto vogliamo migliorare?
Per esempio: «Vogliamo sapere prima quando una milestone rischia di slittare.»
Da qui possiamo risalire dalla decisione, all'insight necessario, all'informazione necessaria, ai dati necessari, fino alla capability AI richiesta. Non il contrario.
È facile comprare una tecnologia e successivamente cercare un problema da risolvere. È molto più difficile costruire un sistema che migliori realmente una decisione.
Un esempio concreto
Supponiamo che un progetto abbia 140 attività, 12 milestone, 8 fornitori, 25 rischi, 4 team e un budget da 6 milioni di euro.
Un dashboard mostra tutto verde. Ma durante due settimane accadono quattro eventi: un fornitore ritarda una consegna; tre attività dipendenti non vengono ripianificate; una risorsa critica viene spostata su un altro progetto; una decisione tecnica rimane aperta.
Singolarmente non sembrano catastrofici. Ma insieme indicano un rischio di milestone in crescita.
Il vero valore dell'AI non sarebbe scrivere un report migliore. Sarebbe rilevare questa relazione prima che diventi evidente a tutti.
Ed è questo il confine che considero più interessante tra semplice automazione e vera Project Intelligence.
Il futuro dell'AI Project Management
È ancora presto per sapere quale architettura diventerà dominante. Ma la direzione tecnologica appare abbastanza chiara.
Stiamo passando da Systems of Record a Systems of Intelligence, e progressivamente verso Systems of Action.
Nel Project Management questo potrebbe significare un percorso che va dal PM Software, all'AI Assistant, alla Project Intelligence, fino all'Agentic Project Management.
Il punto più difficile non sarà probabilmente costruire il modello AI. I modelli diventeranno sempre più facilmente disponibili.
Il vantaggio competitivo sarà costruire: dati affidabili; contesto; integrazioni; governance; processi decisionali; fiducia.
In altre parole:
Il futuro dell'AI Project Management dipenderà meno dalla capacità dell'AI di generare testo e più dalla capacità dei sistemi di comprendere ciò che sta realmente accadendo nei progetti.
Domande frequenti
Cos'è l'AI Project Management?
È l'utilizzo di tecniche di intelligenza artificiale per supportare o automatizzare attività di pianificazione, esecuzione, controllo, reporting, analisi e decisione nei progetti.
Qual è la differenza tra ChatGPT e un sistema di AI Project Management?
ChatGPT è principalmente un modello general-purpose. Un sistema di AI Project Management dovrebbe invece essere collegato al contesto e ai dati reali del progetto, applicando logiche specifiche di gestione, controllo e governance.
L'AI può creare una WBS?
Sì. Può produrre rapidamente una WBS preliminare a partire dai requisiti. La WBS deve però essere verificata da persone che conoscano scope, tecnologia, vincoli e organizzazione.
L'AI può prevedere i ritardi?
Potenzialmente sì, soprattutto quando dispone di dati storici e segnali operativi. Un LLM isolato non dovrebbe però essere considerato un modello affidabile di previsione.
L'AI sostituirà i Project Manager?
È più probabile che automatizzi una parte significativa delle attività amministrative e analitiche. Leadership, negoziazione, accountability, gestione degli stakeholder e decisioni organizzative rimangono attività prevalentemente umane.
Cos'è la Project Intelligence?
È la capacità di combinare dati, contesto, analytics e AI per trasformare le informazioni di progetto in insight utili alle decisioni.
Cos'è l'Agentic Project Management?
È un modello in cui sistemi AI non si limitano a rispondere a richieste, ma possono osservare eventi, prendere decisioni circoscritte, eseguire azioni e verificarne gli effetti sotto specifiche regole di governance.
Conclusione
All'inizio l'AI nel Project Management è stata utilizzata soprattutto per fare più velocemente attività già esistenti: scrivere report, riassumere meeting, creare documenti, generare piani preliminari.
È utile.
Ma non credo che sia lì che si trovi il valore più interessante.
La fase successiva è:
aiutare il Project Manager a capire prima cosa sta succedendo.
E la fase ancora successiva potrebbe essere:
permettere ai sistemi di intervenire autonomamente su alcuni problemi prima che richiedano attenzione umana.
La progressione è quindi: Automation, Assistance, Intelligence, Agency.
Più saliamo lungo questa scala, meno il problema riguarda semplicemente il modello AI. Diventano centrali dati, governance, responsabilità e controllo.
Per questo la domanda che considero più utile non è:
«Quanto è intelligente il nostro AI assistant?»
ma:
«Quanto prima ci permette di vedere ciò che richiede una decisione?»
È probabilmente su questa capacità che si giocherà una parte importante dell'evoluzione del Project Management nei prossimi anni.
Approfondimenti
Questo articolo costituisce la guida principale del percorso dedicato all'AI Project Management.
Prossimi approfondimenti:
- AI Project Manager: cosa può fare davvero l'intelligenza artificiale
- 15 modi concreti di utilizzare l'AI nel Project Management
- AI Project Management Tools: confronto 2026
- AI Project Status Reporting
- AI Project Risk Management
- Project Intelligence
- Agentic Project Management
- AI per PMO
Fonti principali
- Project Management Institute — The Standard for Artificial Intelligence in Portfolio, Program and Project Management, pubblicato nel giugno 2026.
- Project Management Institute — Artificial Intelligence in Project Management, risorse e formazione dedicate all'utilizzo dell'AI da parte dei professionisti di progetto.
- PMI — First Movers' Advantage, ricerca sull'adozione della Generative AI da parte dei professionisti di progetto.
- PMI — Pushing the Limits: Transforming Project Management with Generative AI Innovation, ricerca sull'adozione avanzata della GenAI nei progetti.
- PMI — Human-in-the-Loop: What Project Managers Need to Know, analisi dei limiti della GenAI e dell'importanza della supervisione umana.
